Întârzierea Centralei Iernut a Romgaz

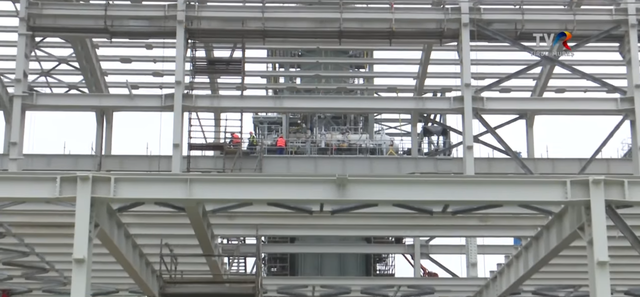

Centrala nouă de producție de energie de 430 MW de la Iernut, realizată în proporție de 97%, nu va fi finalizată pe 2 iunie, așa cum era planificat. Aceasta întârzâiere este cauzată de dificultățile cu care se confruntă principalul contractor, compania spaniolă Duro Felguera, care se apropie de insolvență. În plus, au fost identificate probleme la compresoarele centralei, acestea fiind trimise în Coreea pentru reparații.
Declarații oficiale
Ministrul Energiei, Sebastian Burduja, a declarat că se speră finalizarea proiectului în acest an, menționând că mai este de completat doar 3%. De asemenea, CEO-ul Romgaz, Răzvan Popescu, a confirmat că întârzierile sunt legate de situația financiară a Duro Felguera, care nu a primit suportul necesar de la statul spaniol și acționarii privați.
Alternative pentru finalizarea proiectului
În prezent, se ia în considerare opțiunea unei fuziuni între Duro Felguera și o altă companie inginerească spaniolă, TSK, ca soluție alternativă pentru salvarea proiectului. Popescu a menționat că, în ciuda obstacolelor, Romgaz colaborează cu subcontractorii pentru a accelera procesul de finalizare a centralei.
„Facem tot ce putem pentru a-i sprijini pe subcontractori și a asigura continuarea lucrărilor, având în vedere constrângerile legale cu care ne confruntăm ca firmă de stat. Principalul obstacol rămâne însă situația contractorului Duro Felguera,” a adăugat Popescu.
Centrala Iernut a Romgaz nu va fi finalizată luna viitoare
Romgaz a anunțat că mult așteptata centrală Iernut nu va fi gata în termenul estimat pentru luna viitoare. Potrivit declarațiilor lui Răzvan Popescu, CEO-ul companiei, contractorul spaniol responsabil de construcția centralei se confruntă cu dificultăți financiare, apropiindu-se de insolvență.
Probleme tehnice cu echipamentele centralei
Popescu a menționat că au fost identificate probleme la compresoarele centralei, care au fost trimise în Coreea pentru reparații. Acestea vor fi returnate în România pentru a continua testările necesare înainte de punerea în funcțiune.
Planuri de operare și așteptări financiare
Deși au existat întârzieri și provocări, CEO-ul Romgaz s-a arătat încrezător că centrala va putea începe operarea comercială completă până la sfârșitul anului. În plus, Gabriela Trânbițaș, directoarea financiară a companiei, a anticipat că noua centrală va genera un profit estimat între 10 și 15 milioane de euro în 2026.
Romgaz a fost nevoită să oprească vechea centrală pentru a efectua lucrări de racordare la rețeaua Transelectrica, ceea ce a dus la o scădere semnificativă a producției de energie în primul trimestru din 2025.
